中联ZTC950V763汽车吊性能参数吊臂计算吊车工况表

品牌:中联
型号:ZTC950V763
吨位:95吨
工况:主臂
| 配重 | 38t | 38t | 38t | 38t | 38t |
| 主臂 | 13.7 | 18.3 | 18.3 | 18.3 | 18.3 |
| 组合 | 111111 | 111112 | 111121 | 111211 | 112111 |
| 3 | 95 | 40.5 | 65 | 85 | 85 |
| 3.5 | 90 | 38.5 | 60 | 82 | 82 |
| 4 | 85 | 36 | 56 | 77 | 79 |
| 4.5 | 80 | 34.5 | 52 | 72 | 77 |
| 5 | 74 | 33 | 49 | 67 | 71 |
查看全部
工况:鹅头架
| 配重 | 38t | 38t | 38t | 38t | 38t |
| 臂长 | 13.7 | 18.3 | 18.3 | 18.3 | 18.3 |
| 组合 | 111111 | 111112 | 111121 | 111211 | 112111 |
| 3 | 18.0 | ||||
| 3.5 | 16.0 | ||||
| 4 | 16.0 | 16.0 | 16.0 | 16.0 | 16.0 |
| 4.5 | 16 | 16.0 | 16 | 16.0 | 16.0 |
| 5 | 16.0 | 16.0 | 16.0 | 16.0 | 16.0 |
查看全部
工况:副臂
| 配重 | 38t | 38t | 38t | 38t | 38t |
| 主臂 | 68.9 | 38.9 | 68.9 | 68.9 | 68.9 |
| 副臂 | 9.5 | 10.4 | 10.4 | 10.4 | 17.5 |
| 角度 | 0 | 0 | 15 | 30 | 0 |
| 80 | 5.0 | 4.5 | 4.0 | 3.5 | 3.0 |
| 78 | 5.0 | 4.5 | 4.0 | 3.5 | 3.0 |
| 76 | 4.6 | 4.0 | 3.8 | 3.4 | 3.0 |
| 74 | 4.3 | 3.8 | 3.6 | 3.2 | 2.8 |
查看全部

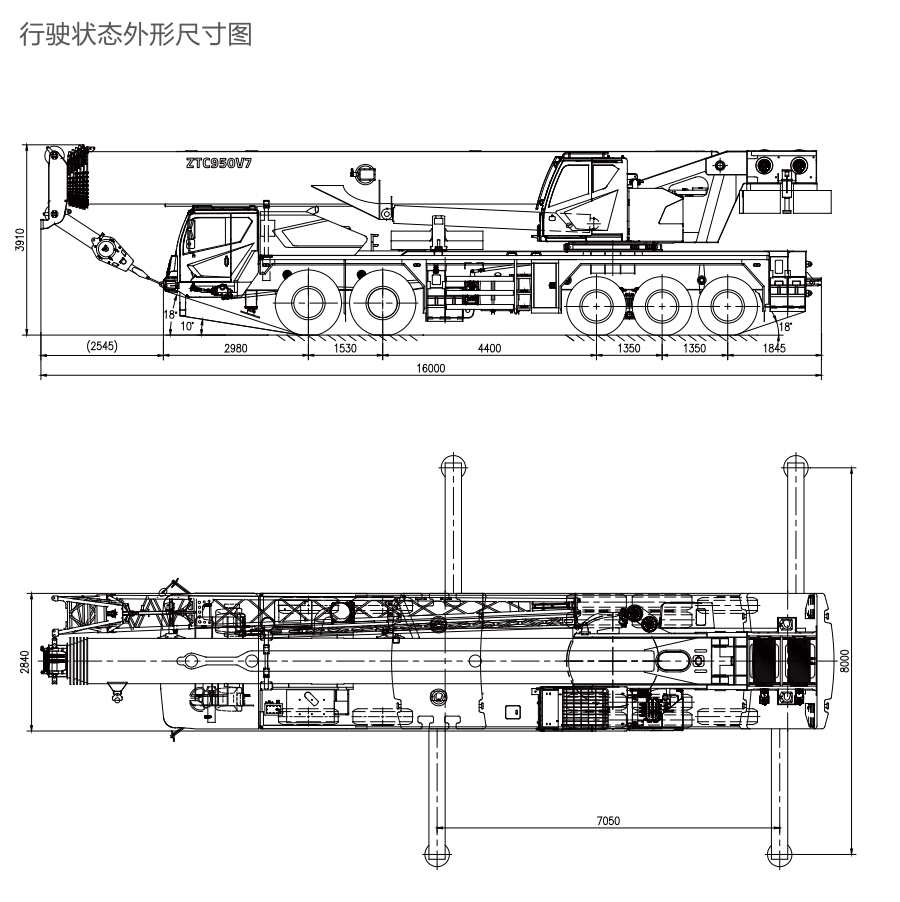

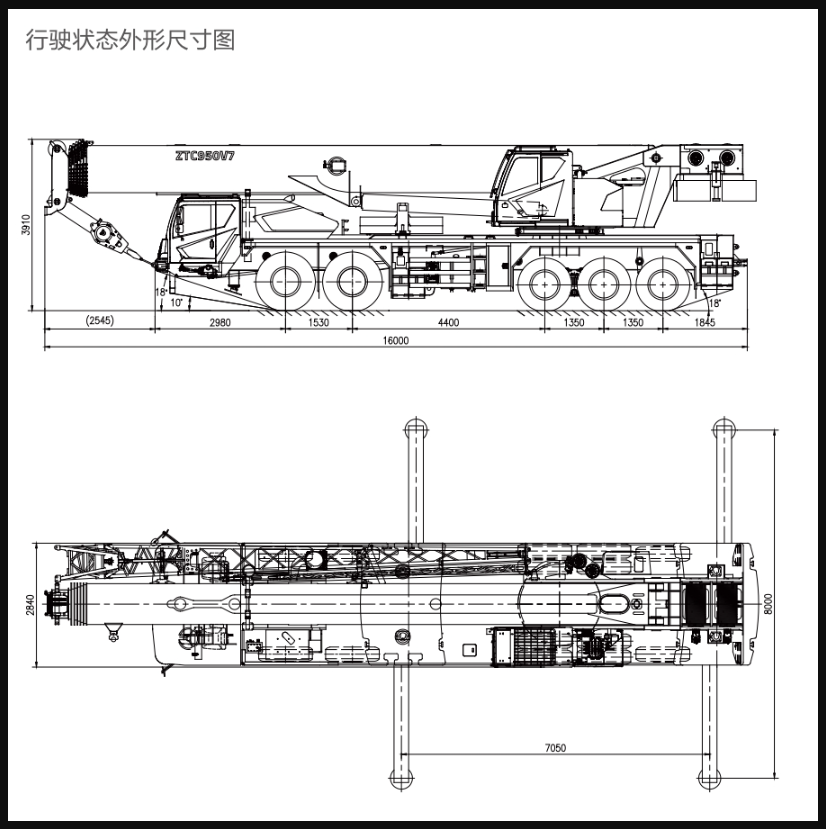

外形尺寸

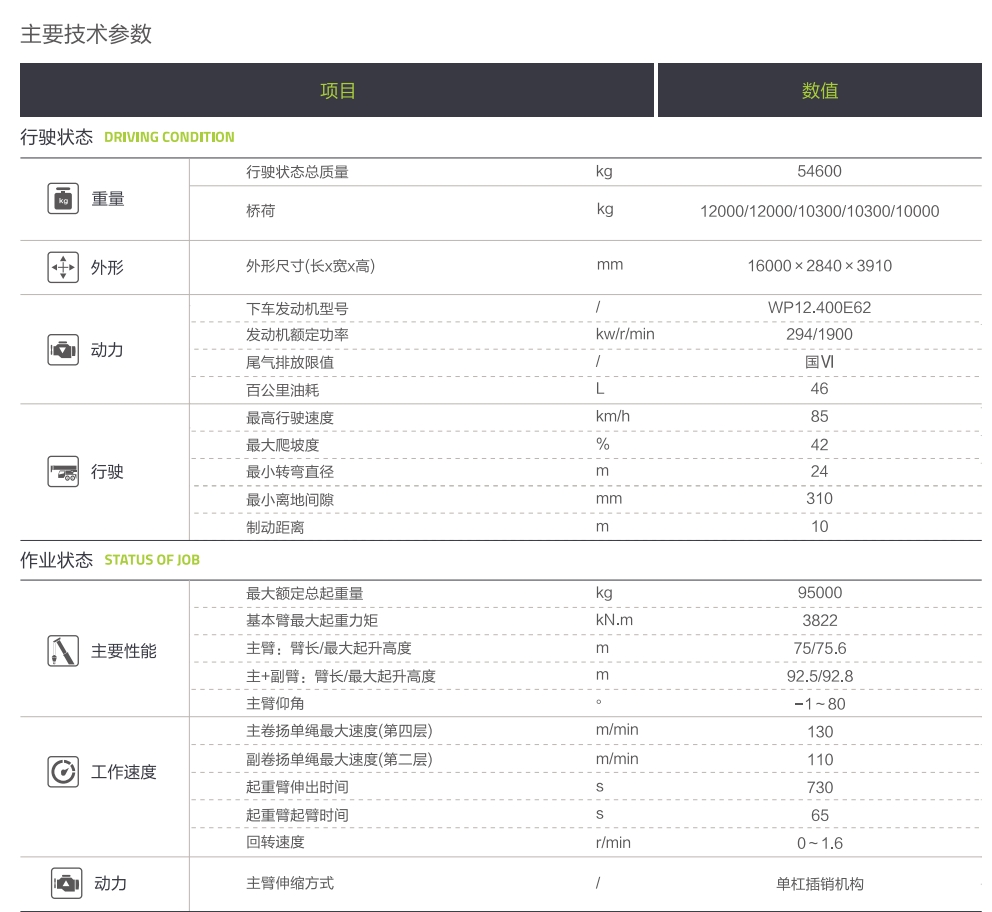

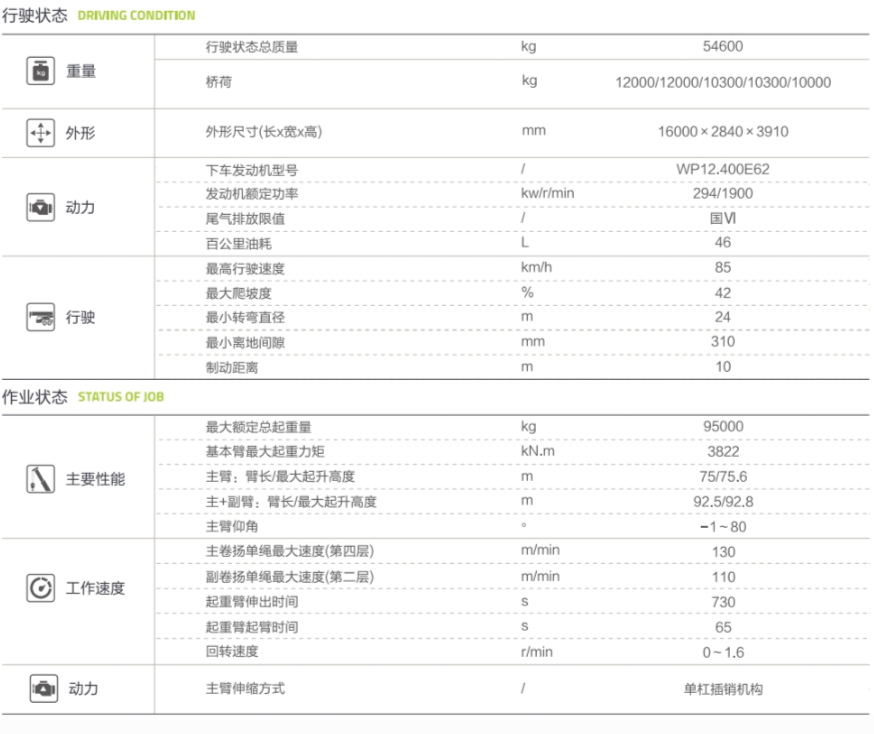

主要技术参数

吊车参数应用
好的,中联重科 ZTC950V763 是一款 75 吨级的汽车起重机,其起重性能表是驾驶员和指挥人员进行安全、高效作业的“圣经”。下面我将通过几个典型的应用案例,详细说明如何在实际工作中应用其起重性能表。
案例一:厂房内设备安装(主臂工况 + 固定配重)
场景描述: 需要在新建的厂房内部,将一台重 20 吨的设备吊装到距离起重机中心 10 米远的基础上。厂房高度限制了吊臂的起升高度,但场地平整坚实,可以支撑支腿。
应用步骤:
确定工况参数:
- 吊装重量: 20 吨(需包括吊钩、索具的重量,假设总计 21 吨)。
- 作业半径: 10 米。
- 臂长组合: 使用主臂即可,无需副臂。根据设备高度和厂房净高,选择 18.6 米的主臂长度足够。
查阅性能表:
- 找到 ZTC950V763 的性能表,定位到 “主臂工况” 部分。
- 在臂长 18.6 米 这一行,查找 10 米 作业半径对应的额定起重量。
- 假设查表结果为:在 10 米半径、18.6 米臂长下,额定起重量为 28 吨。
安全校核与决策:
- 对比: 实际吊重 21 吨 < 额定起重量 28 吨。从起重能力角度看是安全的。
- 额外考虑:
- 百分比负载: (21 / 28) * 100% ≈ 75%。这是一个中等偏上的负载率,操作需平稳。
- 地基检查: 确认厂房地面为坚实混凝土,能够承受支腿压力。
- 净空高度: 确认18.6米臂在10米半径下的起升高度能满足设备就位要求。
- 结论: 该吊装方案可行。操作时需缓慢起钩,避免突然动作。
案例二:高层建筑玻璃幕墙吊装(主臂+副臂工况)
场景描述: 在一栋 20 层高的建筑旁,需要将一块重 3 吨的玻璃幕墙吊装到 60 米高的位置。现场有侧风影响。
应用步骤:
确定工况参数:
- 吊装重量: 3 吨(含吊具)。
- 作业半径: 由于建筑靠近,起重机不能太近,预计半径为 14 米。
- 起升高度: 需要超过 60 米,必须使用副臂。
查阅性能表:
- 找到性能表的 “主臂+副臂工况” 部分。ZTC950V763 通常有多种副臂组合(如 9.5m+9.5m, 16m+9.5m等)。
- 需要计算总臂长:例如选择 31.8米(主臂) + 9.5米(副臂) = 41.3米 的臂长组合。
- 在臂长 41.3米 这一行,查找 14米 作业半径对应的额定起重量。
- 假设查表结果为:额定起重量为 4.5 吨。
安全校核与决策:
- 对比: 实际吊重 3 吨 < 额定起重量 4.5 吨。起重能力满足。
- 关键风险点分析(性能表的局限性):
- 风载! 性能表是在理想无风条件下制定的。玻璃幕墙受风面积大,在60米高空侧风影响巨大。必须大幅降低额定起重量。行业惯例可能要求负载率不超过50%甚至更低。此时,3吨 / 4.5吨 ≈ 67%,风险较高。
- 副臂角度: 性能表对应的是特定的副臂安装角度(如30°或0°),实际操作必须严格按照要求设置。
- 结论与调整:
- 方案一(谨慎): 认为当前风险不可控,等待风力减弱的天气再进行作业。
- 方案二(优化): 如果条件允许,尝试缩短作业半径到12米。查表得12米半径下额定起重量可能为5.8吨,此时
