徐工XCA400汽车吊性能参数吊臂计算吊车工况表

品牌:徐工
型号:XCA400
吨位:400吨
工况:主臂工况
| 配重(吨) | 143t | 143t | 143t | 143t | 143t |
| 臂长(米) | 15.5 | 20.7 | 20.7 | 20.7 | 25.9 |
| 臂组合 | 00000 | 00001 | 00100 | 10000 | 00011 |
| 3 | 400* | ||||
| 3 | 175.0 | ||||
| 3.5 | 175.0 | 134.1 | 175.0 | 175.0 | |
| 4 | 175.0 | 119.8 | 175.0 | 175.0 | 135.9 |
| 4.5 | 175.0 | 114.2 | 173.6 | 172.0 | 131.7 |
查看全部
工况:超起主臂工况
| 配重(吨) | 143t | 143t | 143t | 143t | 143t |
| 臂长(米) | 31.1 | 31.1 | 36.3 | 36.3 | 41.5 |
| 臂组合 | 01110 | 11100 | 01111 | 11110 | 11111 |
| 5 | 159.2 | 158.4 | |||
| 6 | 152.2 | 151.3 | 144.5 | 143.6 | |
| 7 | 148.4 | 147.4 | 140.4 | 139.5 | 130.2 |
| 8 | 139.0 | 137.0 | 137.0 | 136.0 | 126.0 |
| 9 | 131.0 | 129.0 | 127.5 | 126.5 | 122.0 |
查看全部
工况:副臂工况
| 配重(吨) | 143t | 143t | 143t | 143t | 143t |
| 主臂(米) | 51.9+3.2 | 57.1+3.2 | 62.3+3.2 | 67.5+3.2 | 51.9+3.2 |
| 副臂(米) | 6 | 6 | 6 | 6 | 12 |
| 角度 | 0 | 0 | 0 | 0 | 0 |
| 14 | 42.0 | 34.0 | |||
| 16 | 39.5 | 34.0 | 30.9 | ||
| 18 | 36.2 | 30.5 | 27.2 | 28.8 | |
| 20 | 32.2 | 27.5 | 24.8 | 22.0 | 27.1 |
查看全部
工况:超起副臂工况
| 配重(吨) | 143t | 143t | 143t | 143t | 143t |
| 主臂(米) | 51.9+7.2 | 57.1+7.2 | 62.3+7.2 | 67.5+7.2 | 51.9+7.2 |
| 副臂(米) | 6 | 6 | 6 | 6 | 12 |
| 角度 | 0 | 0 | 0 | 0 | 0 |
| 12 | 57.0 | 55.0 | 47.2 | ||
| 14 | 54.0 | 52.0 | 50.5 | 44.5 | |
| 16 | 51.2 | 50.2 | 48.5 | 44.5 | 42.0 |
| 18 | 48.5 | 47.8 | 46.5 | 41.8 | 39.6 |
查看全部

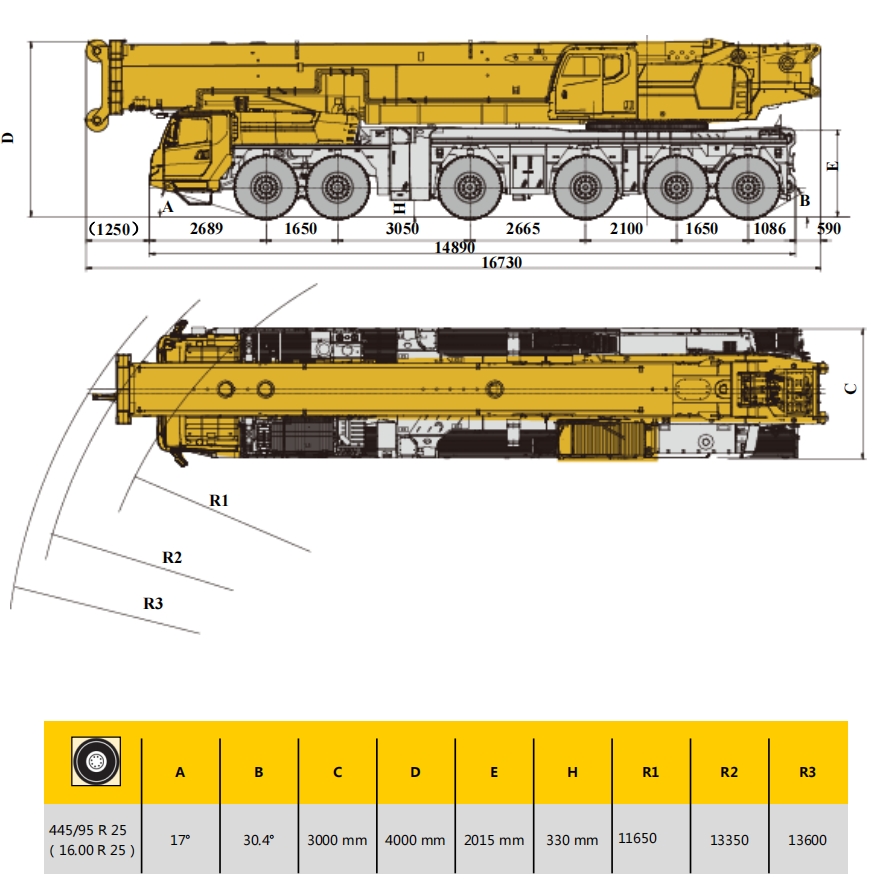

尺寸参数

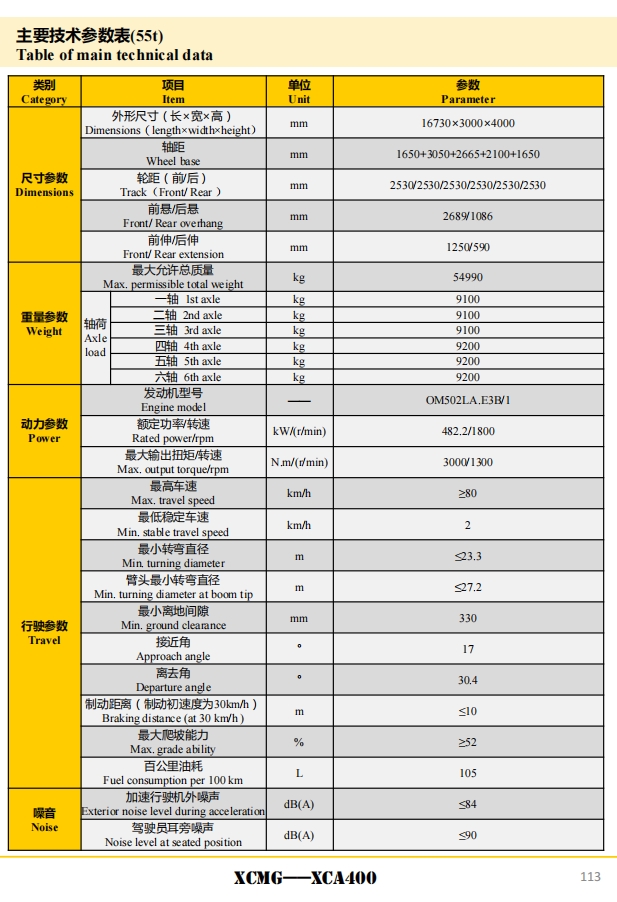

主要性能参数

吊车参数应用
好的,徐工XCA400是一款400吨级的全地面起重机,以其卓越的起重性能、灵活的机动性和先进的智能控制技术而闻名。其起重性能表是吊装作业的“圣经”,正确应用是确保吊装安全、高效的关键。
下面我将通过几个不同工况的典型应用案例,详细说明如何查阅和应用XCA400的起重性能表。
案例一:风电吊装(主臂 + 风电臂工况)
工况背景:
- 吊装物: 风力发电机组机舱,重量95吨。
- 安装高度: 轮毂中心高度100米。
- 作业半径: 由于场地限制,吊车中心需要距离塔筒中心16米。
- 配重: 使用全配重(通常为140吨)。
应用性能表的步骤:
确定工况组合: 这是典型的“主臂+风电臂”或“主臂+塔臂”工况。需要查阅性能表中对应的工况表,而不是基本臂工况表。
查找对应臂长组合: 要达到100米的高度,需要选择适当的臂长组合。例如,性能表上可能显示“主臂60米 + 风电臂60米”的组合,其最大起升高度可以满足要求。
锁定作业半径: 在“主臂60米 + 风电臂60米”的工况分页中,找到作业半径(R)为16米的那一列。
读取额定起重量: 在16米半径对应的行中,查看额定起重量。假设性能表显示在此工况下,16米半径的额定起重量为110吨。
性能对比与决策:
- 吊物重量(95吨)< 额定起重量(110吨),满足起重能力要求。
- 安全余量: (110 - 95) / 110 ≈ 13.6%,这是一个相对安全的余量。但还需考虑风载、吊钩滑轮组重量(通常几吨)等附加载荷。
- 结论: 在该工况下,XCA400可以安全地进行此次机舱吊装。吊装方案需要明确使用全配重,并严格按照性能表要求的支腿全伸状态。
案例二:化工厂设备安装(主臂工况)
工况背景:
- 吊装物: 大型反应罐,重量70吨。
- 安装位置: 需要在现有厂房内就位,作业半径较近。
- 作业半径: 预计12米。
- 臂长要求: 厂房高度限制,主臂伸出长度不能超过40米。
- 配重: 由于场地狭窄,可能无法使用全配重,只能使用部分配重(如80吨)。
应用性能表的步骤:
确定工况组合: 这是标准的主臂工况。查阅性能表中的“主臂起重性能表”。
选择臂长: 根据40米的臂长限制,找到“臂长(L)= 40米”的性能分表。
确定配重配置: 性能表通常对不同配重(如0吨、部分配重、全配重)有单独的列或表。必须选择与现场一致的**“80吨配重”** 对应的数据列。
锁定作业半径: 在40米臂长、80吨配重的条件下,找到半径(R)= 12米对应的额定起重量。假设表中数据为85吨。
性能对比与决策:
- 吊物重量(70吨)< 额定起重量(85吨),满足要求。
- 关键点: 此案例的关键在于配重配置。如果误用了“全配重(140吨)”下的数据(可能在12米半径下能吊120吨),而实际只用了80吨配重,就会导致严重的超载风险。
- 结论: 在臂长40米、半径12米、使用80吨配重的工况下,吊装70吨的设备是可行的。必须确保支腿打牢,且吊装过程中严格控制回转速度,避免晃动。
案例三:桥梁板梁架设(带超起装置工况)
工况背景:
- 吊装物: 预应力混凝土箱梁,重量150吨。
- 架设跨度: 需要将箱梁吊起并回转至桥墩上,最大作业半径预计为20米。
- 臂长要求: 桥墩有一定高度,需要主臂
